当前位置:特菱首页 > 冷却塔百科 > 解决方案 > 蜂窝斜管填料安装的注意事项与安装流程,蜂窝斜管填料安装造价

蜂窝斜管填料安装的注意事项与安装流程,蜂窝斜管填料安装造价

日期:2023-05-23 阅读量: 作者:冷却塔配件厂家

蜂窝斜管填料安装的注意事项与安装流程,蜂窝斜管填料安装造价

蜂窝斜管填料的注意事项及安装过程

1.蜂窝斜管填料安装注意事项

蜂窝斜管填料安装注意事项

p>1.由于斜管填料的比重为0.92,比水略小,所以用10mm的螺纹钢或圆钢条将其固定在填料上方,以防止松动和漂浮。钢筋、角钢均采用环氧煤沥青防腐。

2.图中A盘必须有必要的设备,否则极易造成斜管灌装倾斜甚至坍塌! [熨烫方法]

现场准备

1.熨烫电源及线缆准备;

2.准备2个500W的电烙铁;

3.操作人员和监护人到位

熨烫操作

1.打开斜管填料的包装,将第一块斜管填料放在地上,取第二块斜管填料放在第一块填料上,检查斜管填料的切口必须是呈 60° 角,呈六角蜂窝状。检查无误后,对粘接点进行初步熨烫;

2.斜管填料两端的平面接点必须全部熨平。两端两个平面的接缝处要求焊4个以上点,两个斜管填料平面中心要求焊4个以上点,以保证焊接牢固;

3.熨烫时要注意操作节奏,控制好温度和熨烫点数不能丢;

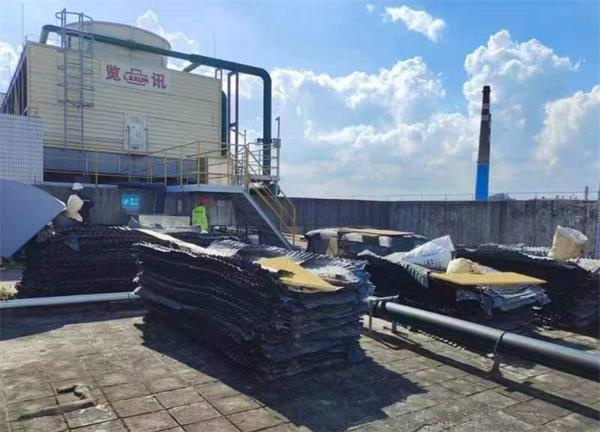

4.每个斜管包装作为一个单独的熨烫单元进行包装,熨烫完成后在现场堆放整齐;

5.中途休息时,必须切断电烙铁电源,并妥善放置;

安全事项

1.焊接接点时,注意人身安全,防止烫伤和触电;沉淀池格栅

2.熨烫操作至少需要两人在场,互相帮助,互相配合;

3.熨烫作业要求在空旷的地方进行。必须有监护人;

4.熨烫场地不得有易燃物品,必须有消防设施;

5.发生事故要及时报告,紧急情况要及时报警。

2.简述蜂窝斜管填料的安装过程

1.储水池底排泥管安装

斜管蓄积池的安装顺序一般从底部开始,先完成底排泥管系统的安装,保证排泥口畅通无阻排放管符合规划要求,固定牢固,检查无误后,方可进入下一步安装工序。

2.完成填料支座安装

根据斜管储罐填料支座安装施工图,先将填料支座安装到位,检查所有焊接节点是否牢固,支座强度是否足够承受包装重量,支架表面防腐处理;

3.完成斜管包装的熨烫

按照斜管包装的熨烫方法,将每个斜管包装作为一个单独的包装进行包装。熨烫后的位置(保留少量松散的碎片以备将来使用)。

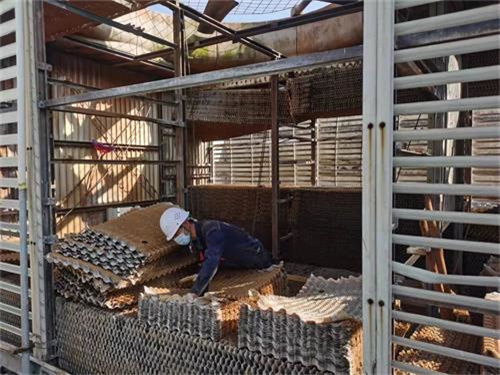

4.在斜管填料罐内组装

将热焊填料单元从左到右组装在填料支架的上部。始终保持60°角不变,顺序组装时各单元应压紧。向最右边拼装时若规格不对,需按规格用散件斜管填料焊接,再拼装至完全到位。

5.斜管填料上部固定

由于斜管填料的比重为0.92,比水略小,需要从左向右拉动斜管填料罐内组装到位后填料上方用上10mm圆钢加固(每个单元填料上部需两根圆钢穿过),圆钢两端固定牢固在蓄水池的池壁上。可能会出现松动和漂浮现象,圆钢用环氧煤沥青防腐。

6.斜管蓄水池运行调试

(1)检查进水是否均匀,不得对蓄水池形成冲击,影响蓄水效果;

(2)调整出水堰槽的高低不平度至合适水平,保持均匀出水;

(3)经过上述施工程序后,斜管储罐的注水装置已安装完毕完全的。投入正常使用后,要根据进水悬浮物浓度确定排泥期,注意及时排污,确保斜管储罐始终保持优良的运行状态和满意的运行状态。出水水质。

蜂窝斜管填料安装的注意事项与安装流程,蜂窝斜管填料安装造价

以上就是冷却塔配件厂家广东特菱节能空调为大家带来蜂窝斜管填料安装的注意事项与安装流程,蜂窝斜管填料安装造价的全部内容了,更多冷却塔问题欢迎来电咨询我们哦。
